一、施工准备工作

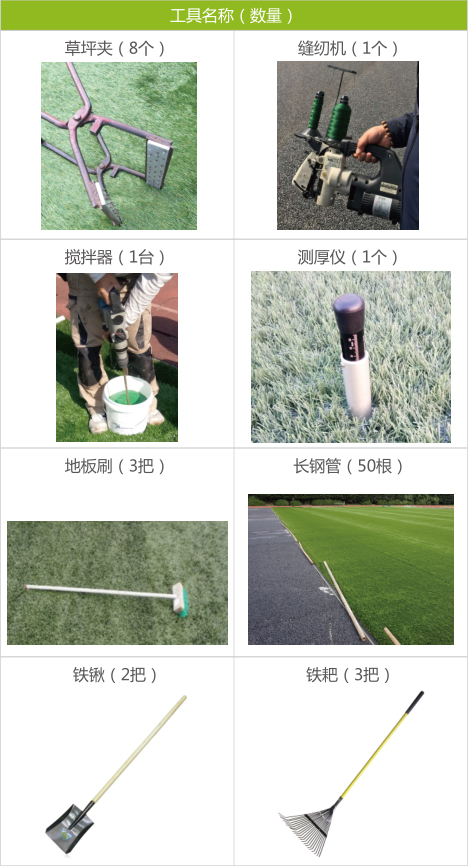

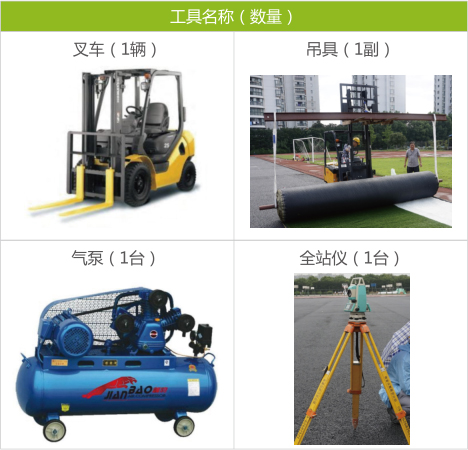

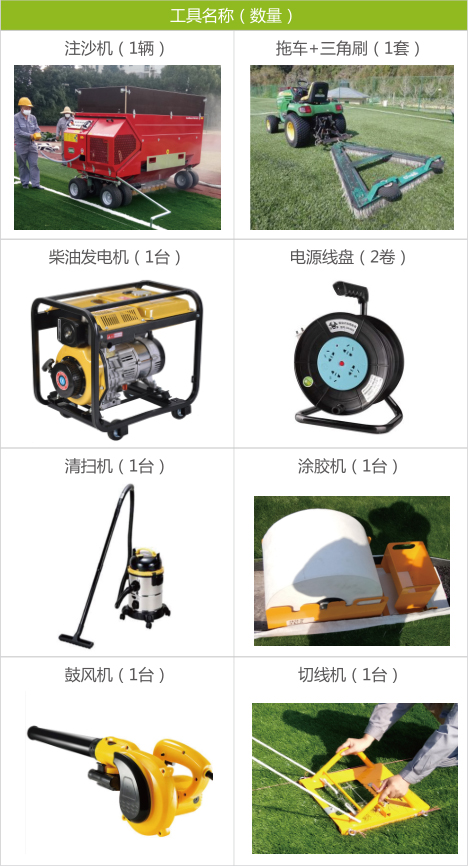

1、施工应备工具
2、施工人员组成
项目负责人一名,施工人员14人(含专业技师3-4人),其中需指定两名队长。要求施工人员工作认真负责,能按要求严格执行。
3、施工前准备工作
(1)复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,同时严格检查场地基础的质量,杜绝由于基础的质量问题而影响人造草坪铺装质量问题的发生。
(2)清理场地,使场地表面无石子等杂物。如有条件的场地应尽量封闭场地,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。
(3)检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。
(4)检查施工用胶水、接缝带、工具是否符合施工要求。
(5)检查石英砂、橡胶颗粒是否符合施工要求。其中特别注意在使用石英砂前,务必要保证石英砂干燥,绝不允许用潮湿的石英砂进行施工。
二、施工步骤
1、测量划线

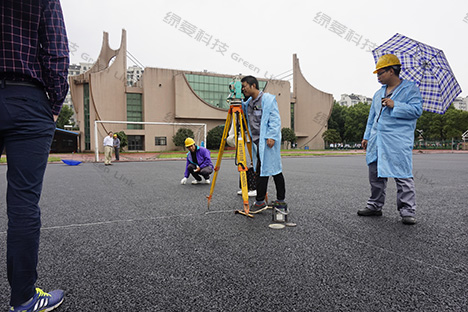

划线之前,使用全站仪测量周边设施(如水沟及护坡或其它固定设施)是否符合足球场之精度规定与尺寸,如遇足球场尺寸不合处须立即修改。
按照图纸尺寸把线准确、清晰地画在场地的基础表面上。所有标志线必须是双线。放线基准点须使用水泥钉及喷漆作标示。
使用工具:全站仪、墨斗、记号笔、钢卷尺、水泥钉、铁锤
2、草坪准备

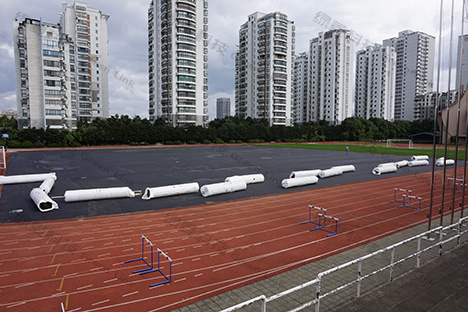

将全部施工用草卷按照图纸要求(草卷编号和图纸一一对应摆放)移到施工要求地点一侧摆放。
使用工具:经甲方确认的图纸、叉车
3、草卷展开

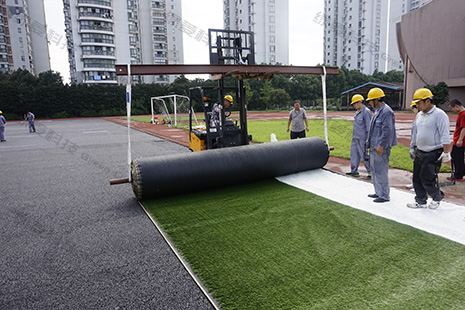

将乙方提供的生产设计与铺装图进行对照,用叉车和吊具将草卷吊起,需人工配合将草卷按铺设设计图及草叶方向沿短边从一端摊铺开第一卷草,人工配合将草卷拉平、顺直。
第二卷草用同样方法将草反铺在第一卷草上,形成面对面,人工配合将第二条草拉平、顺直。
使用工具:叉车、吊具、草坪夹、记号笔

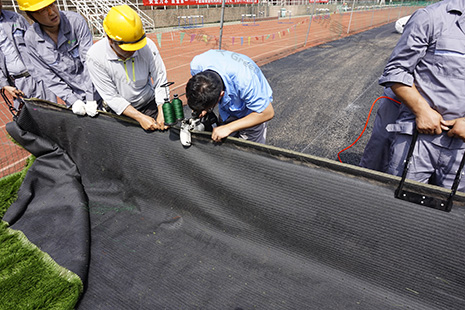

4、草卷缝合
从一端开始由两人用草坪夹将第一条和第二条夹起对齐,一人用气泵喷头将草叶吹向里侧,防止将草叶缝在接缝里。一人用缝纫机缝合,缝合预留宽度为一条草行,缝纫机前后各两人手持夹子将两条草对齐拉平滚动前进。注意在有白线位置重合缝两道,防止切割时开线。
继续以上方法,对剩余草卷进行展开和缝合。
使用工具:草坪夹、气泵、缝纫机、柴油发电机(看情况使用)、电源线盘

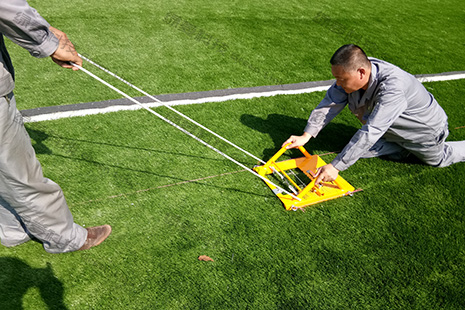

5、切割标志线
根据图纸,用钢卷尺和水泥钉定位,用墨斗、线绳/钢丝绳拉出白线位置,然后用美工刀开口,再用切线机切割。切割顺序:横线→竖线→圆弧线。
使用工具:墨斗、水泥钉、钢卷尺、线绳/钢丝绳、美工刀、切线机

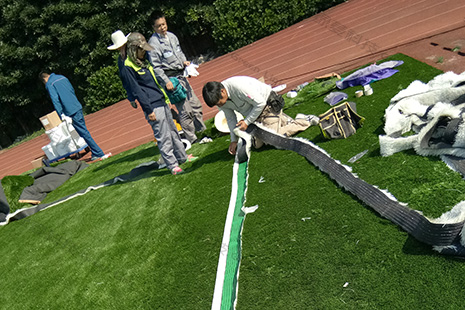

6、刷胶并粘接标志线
将胶水用搅拌机搅拌均匀置于刷胶器内。将接缝布放置于刷胶器下面,匀速拖动刷胶器前进使刷胶均匀。
将切割好的白线条从一端开始粘贴(注意白草叶倾斜的方向要同绿草叶倾斜方向一直),粘贴平整、防止空鼓。贴完后,待胶强度达到70%时(约1.5小时),人员沿白线接缝脚踩一遍使胶粘更加密实。
使用工具:美工刀、搅拌机、刷胶器、塑料桶
7、注石英砂

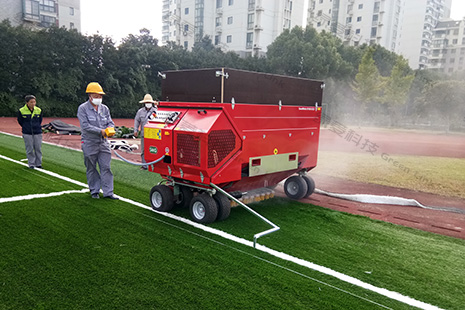

将准备好的石英砂用叉车倒入注沙机,从草坪一侧开始注沙,并随时用测厚仪监控测量注砂厚度,发现偏差及时调整(人工用铁锹、铁耙、地板刷填补)。注砂机到达端头后,关闭下砂口,开启平刷模式原路返回至起点。以此类推至完毕。石英砂及场地须保持干燥,以利于石砂之流动铺装。
使用工具:叉车、注沙机、铁锹、铁耙、地板刷、美工刀、测厚仪
说明:如果是单丝草,建议少量、多次填充(每次填充量少一些,增加填充次数)。

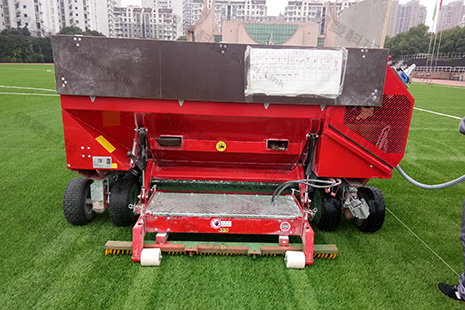

8、注橡胶颗粒
待石英砂铺装完成后,方可铺设弹性颗粒,此程序同注石英砂,注橡胶颗粒需两遍,第二遍方向垂直第一遍方向。颗粒每注完一遍需用拖车带三角刷刷平(局部人工补平),最后用清扫机将四周边缘被塞进草坪下面的石英砂及颗粒吸出。
使用工具:叉车、注沙机、铁锹、铁耙、地板刷、美工刀、测厚仪、拖车+三角刷
